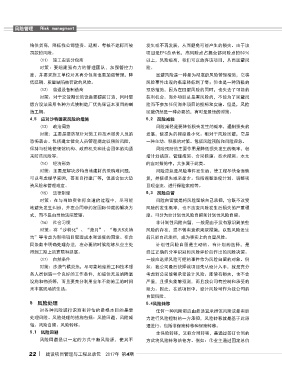

风险管理   Risk managment



              给供货商,降低我公司垫资、延期、考核不达标而被                           发生或不再发展,从而避免可能产生的损失。由于该
              罚款的风险。                                            项目是EPC总承包,高风险点占据全部风险点的50%
                  (11) 施工安装分包商                                  以上,风险极高,我们可以放弃该项目,从而回避风
                  对策:要组建强有力的管理团队,加强管控力                          险。
              度,并要求施工单位对其再分包商也要加强管理,降                                回避风险是一种最为彻底的风险管理措施,它将
              低延期、质量缺陷被罚款的风险。                                   风险事件出现的概率降低到了零;但也是一种消极的
                  (12) 普通设备制造商                                  预防措施,因为在回避风险的同时,也失去了可能的
                  对策:对于交货期长的设备要提前订货,同时要                         获利机会。海外项目总是有风险的,不能为了回避风
              想方设法采用各种方式使制造厂优先保证本项目的制                           险而不参加任何海外项目的投标和实施。但是,风险
              造工期。                                              回避仍然是一种必要的,有时是最佳的对策。
              4.5 应对沙特国家风险的措施                                   5.2 风险减轻
                  (13) 政治局势                                          风险减轻是要降低损失发生的概率,遏制损失的
                  对策:主要是要防范针对施工和技术服务人员的                         发展,使损失的程度最小化。相对于风险回避,它是
              恐怖袭击。包括建立健全人员管理规定以预防风险,                           一种主动、积极的对策。包括风险预防和风险应急。
              保持与驻地使领馆机构、政府机关和社会团体的沟通                                风险预防的主要作用是降低损失发生的概率,包
              来防范风险等。                                           括计划措施、管理措施、合同措施、技术措施。本文
                  (14) 经济形势                                     的应对措施中,大多属于此类。
                  对策:主要是解决沙特当地建材的采购难问题,                              风险应急是风险事件发生后,使工程尽快全面恢
              可以考虑提早采购,甚至自行建厂等,但是会加大垫                           复,并使损失减至最少。包括调整进度计划、调整项
              资风险和管理难度。                                         目现金流、进行保险索赔等。
                  (15) 法律制度                                     5.3 风险自留
                  对策:在与当地实体打交道的过程中,尽可能                               风险自留就是将风险留给自己承担,它既不改变
              地避免发生纠纷,并在合同中约定国际仲裁的解决方                           风险的发生概率,也不改变风险发生后损失的严重程
              式,而不是由当地法院管辖。                                     度。可分为非计划性风险自留和计划性风险自留。
                  (16) 社会习惯                                          非计划性风险自留,一般是由于没有意识到某些
                  对策:将“沙特化”、“斋月”、“每天5次祷                         风险的存在,或不曾有意识采取措施,以致风险发生
              告”等考虑为影响项目管理成本和进度的因素。在合                           后只能自己承担,成为事实上的自留风险。
              同条款中明确处理办法,在必要的时候能够从业主处                                计划性风险自留是主动的、有计划的选择,是
              得到工期上的宽限和延展。                                      经过正确的分享识别和风险评价后作出的风险决策。
                  (17) 自然条件                                     一般应选择风险可控的事件作为风险自留的对象。例
                  对策:沙漠气候炎热,尽可能地给施工和技术服                         如:我公司最后抉择该项目先从设计入手,就是充分
              务人员创造一个良好的工作条件,如提供充足的降温                           考虑到公司能够承受设计风险。即使有损失,也不会
              设施和物资等,而且要充分利用全年不能施工的时间                           严重,且损失能够预测,而且我公司有控制和承受的
              来丰富现场的生活。                                         能力。因此,在该项目中,设计风险可作为我公司的
                                                                自留风险。
              5 风险处理                                            5.4风险转移
                  对各种风险进行识别和评估的最根本目的是要                               任何一种风险都应由最适宜承担该风险或最有能
              处理风险。风险处理的措施包括:风险回避、风险减                           力进行风险控制的一方承担,风险转移就是基于此原
              轻、风险自留、风险转移。                                      理进行。包括非保险转移和保险转移。
              5.1 风险回避                                               非保险转移,又称合同转移,是通过签订合同的
                  风险回避是以一定的方式中断风险源,使其不                          方式将风险转移给他方。例如:①业主通过固定总价
