风险管理 Risk managment

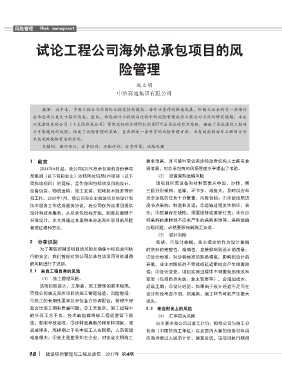

试论工程公司海外总承包项目的风
险管理
赵立明
中冶赛迪集团有限公司
摘要:近年来,中国工程公司的国际化程度持续提高、海外业务得到快速发展,但随之而来的是一些海外
总承包项目发生亏损的消息。因此,承包海外工程项目过程中的风险管理成为工程公司当然的研究课题。本文
以笔者所在的公司(下文简称我公司)曾经竞标的沙特阿拉伯某EPC总承包项目为案例,描述了承包海外工程项
目可能遇到的风险,论述了风险管理的策略,旨在阐述一套科学的风险管理方法,为有效控制海外工程项目的
承包风险提供有益的启发。
关键词:海外项目;分享识别;风险评价;分享对策;风险处理
1 前言 要求很高,且可能时常会有沙特政府机构人士前来参
20XX年6月起,我公司以EPC总承包商的身份参与 观考察,对总承包商的现场管理水平提出了考验。
某集团(以下简称业主)沙特阿拉伯某EPC项目(以下 (2) 设备采购运输风险
简称该项目)的竞标,工作范围包括该项目的设计、 该项目所需设备和材料需要从中国、沙特、第
设备供货、物流运输、施工安装、现场技术服务等所 三国分别采购、运输,环节多、难度大,及时供应和
有工作。20XX年1月,我公司与业主就该项目的设计和 安全运抵的任务十分繁重。风险包括:①未能按照进
技术服务工作达成服务协议,我公司仅为该项目提供 度节点采购、制造和发运;②运输过程发生损坏、丢
设计和技术服务。从总承包投标开始,到最后着眼于 失;③质量存在缺陷,需要维修或重新订货;④在沙
只做设计,本文将通过本案例来论述海外项目的风险 特采购的建材供不应求产生的采购困难等。采购运输
管理过程和方法。 出现问题,必然要影响到施工安装。
(3) 设计风险
2 分享识别 包括:①设计依据。业主提交的作为设计依据
为了有效控制该项目的风险并确保中标后合同执 的资料的完整性、准确性,直接影响到设计的质量;
行的安全,我们曾经对我公司总承包该项目可能遭遇 ②设计标准。对沙特标准的熟悉程度,影响到设计的
的风险进行了识别。 开展,业主对图纸的不审批或延迟审批会产生损害赔
2.1 来自工程自身的风险 偿;③设计变更。项目实施过程中不可避免的修改和
(1) 施工管理风险。 变更(包括自身失误、业主变更等),会增加成本、
该项目投资大、工期紧、施工管理的要求极高, 延误工期;④设计经验。如果由于设计经验不足而在
而我公司缺乏海外项目的施工管理经验。风险包括: 设计阶段考虑不周,则采购、施工环节可能产生很大
①施工的长期性要求总分包各方协调配合,管理不好 损失。
就会出现工期和质量问题;②工艺复杂,施工过程中 2.2 来自财务上的风险
的任何工艺不良、技术缺陷都将给工程质量留下隐 (4) 汇率损失风险
患,影响考核验收;③沙特是典型的穆斯林国家,清 业主要求我公司以美元计价,但我公司与施工分
规戒律多,高峰期上千名中国工人在现场,人员管理 包商(中国的施工单位)以及国内大量的设备材料供
难度很大;④业主是世界知名企业,对安全文明施工 应商均要以人民币计价。测算发现,该项目执行期间
